綦江区水利局、綦江区财政局下达了《关于下达綦江区2020年水利扶贫项目投资计划的通知》(綦水〔2020〕21号),现予以公示接受社会监督。
监督电话:023-48628090,12317。
綦水〔2020〕21号
重庆市綦江区水利局
重庆市綦江区财政局
关于下达綦江区2020年水利扶贫项目投资
计划的通知
石角镇人民政府、赶水镇人民政府、郭扶镇人民政府:
2020年是脱贫攻坚进入到决战决胜全面收官之年。为了做到水利扶贫项目早谋划、早安排、早落实,确保水利扶贫项目的按期完成。经研究决定,根据区财政局《关于下达2020年部门预算批复的通知》(綦江财发〔2020〕1号)和区扶贫办、区财政局《关于下达2020年度区级财政专项扶贫资金和项目的通知》(綦扶办〔2020〕2号)文件,现将我区2020年水利专项扶贫项目投资计划447.17万元(其中:区级财政专项扶贫资金390.00万元,区级财政资金57.19万元)下达你们(详见附件)。并就有关事项通知如下:
一、加强组织领导
各单位要高度重视2020年水利扶贫工程的建设工作,切实加强对水利扶贫工作的领导,安排专人负责,采取强有力措施,确保工程建设任务按期完成。
二、严格项目管理
有关镇政府要及时组建项目法人,项目法人必须严格按照扶贫工程管理实施办法组织实施。切实落实主体责任,严格执行工程建设程序,严格按照“项目法人制、招标投标制、建设监理制、合同管理制的‘四制’”要求,切实加强项目管理,强化施工安全质量,严格工程收方计量,加快推进工程建设进度,保证建设质量和工程效益,确保在2020年8月30日前全面完成建设任务。
三、严格资金管理
有关镇要严格执行重庆市人民政府办公厅《关于印发重庆市工程类扶贫项目监督管理办法(试行)的通知》和《重庆市綦江区财政局关于转发〈重庆市扶贫资金监督管理办法的通知〉的通知》(綦江财发〔2019〕353号)的有关规定,切实加强项目建设资金管理,做到专款专用,不得截留、挤占和挪用。工程完工后要尽快办理工程结算和财务决算,及时组织工程完工验收;试运行合格后,项目法人要及时向区水利局提交工程竣工验收报告,并附完整的竣工技术资料以及财务决算各一套,由区水利局组织区财政局等有关部门开展项目竣工验收。
四、做好绩效运行监控
请按照区政府《关于印发全面落实绩效管理实施方案的通知》(綦江府发〔2019〕26号)文件和下达的绩效目标(详见附件2),结合项目实施方案,积极组织实施,顺利完成目标任务;及时开展绩效目标填报工作,区财政局会同区水利局开展绩效目标考核。
五、建立运行管理机制
项目镇要及时组织项目村社和受益群众,建立运行管护机制,落实运行管护责任,健全运行管理制度,落实运行管护经费,确保工程效益的正常发挥。
六、及时报送信息
项目镇要认真分析和处理水利扶贫项目建设管理过程中的热点和难点问题,及时总结建设管理工作经验和措施办法。项目镇于每月5日前将綦江区2020年水利扶贫项目建设进度统计表报区村镇供水中心。

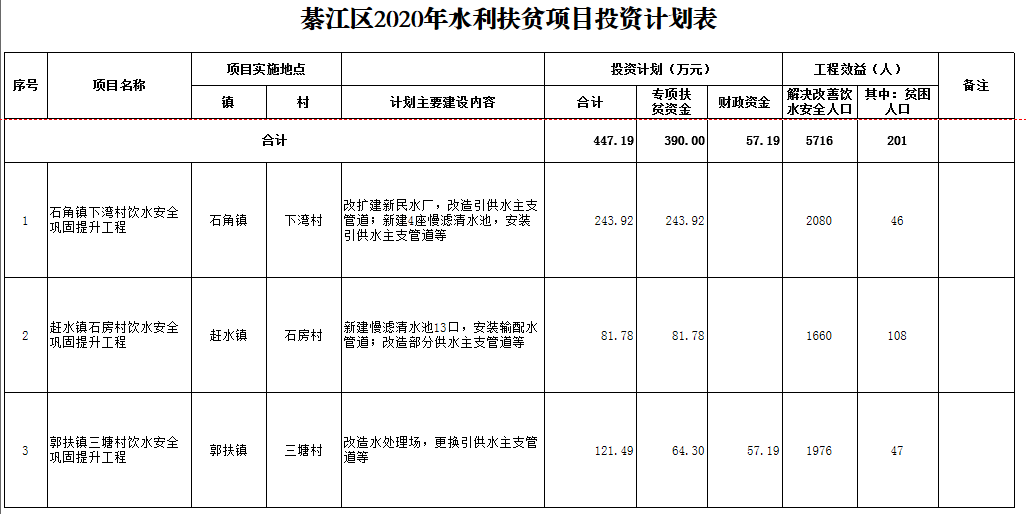

附件:1.綦江区2020年水利扶贫项目投资计划表
2.綦江区2020年水利扶贫项目资金绩效目标表
3.綦江区2020年水利扶贫项目建设进度统计表
重庆市綦江区水利局 重庆市綦江区财政局
2020年2月5日
附件2 | ||||||||
綦江区2020年水利扶贫项目资金绩效目标表 | ||||||||
项目实施单位 | 合计 | 石角镇人民政府 | 赶水镇人民政府 | 郭扶镇人民政府 | ||||
项目名称 | 石角镇下湾村饮水安全巩固提升工程 | 赶水镇石房村饮水安全巩固提升工程 | 郭扶镇三塘村饮水安全巩固提升工程 | |||||
资金 情况 |
年度金额:(万元) | 447.19 | 243.92 | 81.78 | 121.49 | |||
其中:2020年区级扶贫专项资金(万元) | 390.00 | 243.92 | 81.78 | 64.30 | ||||
2020年区县财政资金(万元) | 57.19 | 57.19 | ||||||
年度目标 | 按照相关规划或实施方案,根据任务清单并结合街镇实际开展水利建设,推动水利改革发展。指标定性描述和定量描述相结合 | 全面完成实施方案 | 全面完成实施方案 | 全面完成实施方案 | 全面完成实施方案 | |||
绩 效 指 标 |
一级 指标 |
二级 指标 |
三级指标 | 单位 | 指标值 | 指标值 | 指标值 | 指标值 |
数量 指标 |
产出 指标 |
农村饮水安全巩固提升工程 | 处数 | 3 | 1 | 1 | 1 | |
质量 指标 |
23.截至2020年9月底,完工项目初步验收率 | % | 100% | 100% | 100% | 100% | ||
24.工程验收合格率 | % | 100% | 100% | 100% | 100% | |||
25.已建工程是否存在质量问题 | 是/否 | 否 | 否 | 否 | 否 | |||
时效 指标 |
26.截至2020年底,投资完成比例 | % | 100% | 100% | 100% | 100% | ||
效益 指标 |
经济效益指标 | 28.新增供水能力 | 万立方米 | 16.69 | 6.07 | 4.85 | 5.77 | |
社会效益指标 | 36.农村饮水安全工程巩固提升覆盖服务人口 | 人 | 5716 | 2080 | 1660 | 1976 | ||
其中:受益贫困人口 | 人 | 201 | 46 | 108 | 47 | |||
可持续影响指标 | 41.已建工程是否良性运行 | 是/否 | 是 | 是 | 是 | 是 | ||
42.工程是否达到设计使用年限 | 是/否 | 是 | 是 | 是 | 是 | |||
满意度指标 | 服务对象满意度指标 | 43.受益群众满意度 | % | ≥90% | ≥90% | ≥90% | ≥90% | |
